Строительство прошло успешно: срок и стоимость составили вдвое больше запланированных.
В сравнении с недавней американской попыткой построить новый энергетический реактор, ситуация выглядит настолько благоприятно, что некоторые специалисты говорят об оживлении отрасли.

Последний успешный опыт строительства атомного энергоблока с нуля в Соединенных Штатах датировался 1996 годом. В этом случае речь шла о достройке почти готового объекта, замороженного в 1980-х. Попытка завершить другой замороженный ядерный реактор «Вогтль-2», предпринятая в 2007 году на фоне высоких цен на нефть, увенчалась успехом только к 2016 году. Несмотря на то что он был готов на 80% еще в 1980-х, достроить оставшиеся 20% удалось лишь спустя долгие годы.

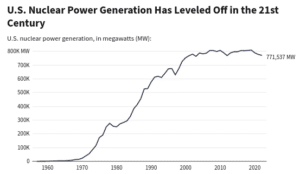

Возраст большинства действующих в США энергетических реакторов, строительство которых началось в XX веке, превышает 40 лет. Средний возраст этих 92 реакторов составляет более 40 лет. Срок службы их можно продлить до 60-80 лет. Тем не менее, к середине века около половины электростанций, производящих сегодня 0,8 триллиона киловатт-часов в год, будут остановлены по возрасту. В то же время заменить их будет нечем.

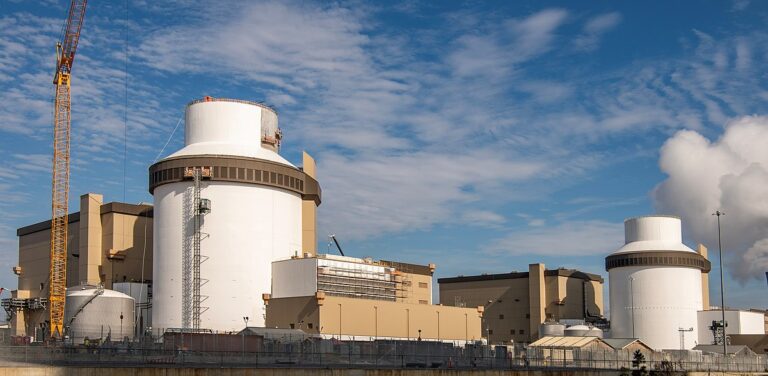

По местным меркам вводЗавершение строительства энергоблока «Вогтль-3» стало большим успехом, но срок реализации проекта и затраты превзошли расчетные. всегоДвойной рост, увеличение на семь лет и восемь с половиной миллиардов долларов за энергоблок. Неплохой итог по сравнению с предыдущим подобным проектом в США, завершившимся несколькими годами ранее закрытиемПроект в Южной Каролине был закрыт после расхода девять миллиардов долларов.
Важным является то, что реактор AP1000, спроектированный Westinghouse и установленный в новом энергоблоке, — первый такой реактор в США, а фактически и первый в мире. Несмотря на то, что Китай ввел первый реактор AP1000 в строй еще в 2018 году, американский проект был преимущественно американским — основную конструкцию изготавливали в Азии. Американские строители традиционно не могли использовать крупные компоненты из Азии, поэтому у нового реактора много конструктивных отличий от китайского AP1000 и значительно более высокая цена.

Несмотря на это, AP1000 и в Соединенных Штатах Америки удерживает основные характеристики — мощностью в 1,1 гигавата (легче ВВЭР-1200). доминированиеВ реакторах такого типа системы безопасности пассивные предпочтительнее активных. В случае отключения электроснабжения (то есть остановки насосов охлаждения) реактор может быть охлаждён пассивно за счет потока воды из резервного бака, вмещающего несколько тысяч тонн воды. Он обеспечивает отвод тепла без работы насосов в течение 72 часов. Считается, что этого времени достаточно для восстановления электроснабжения охлаждающих насосов или пополнения запаса воды в баке пассивного охлаждения.
Важно: энергоблок «Вогтль-3» не будет единственным успехом. В 2024 году должен начать работу аналогичный «Вогтль-4». Многие наблюдатели отрасли в США надеются на возрождение атомной энергетики в этой стране.
Надежда строится на том, что АЭС, являясь главным источником безальтернативного электроснабжения США и мира, способны функционировать круглосуточно, а СЭС и ВЭС, хоть и безальтернативны, не способны обеспечить работу энергосистемы без блэкаутов ни при какомВ условиях ограниченного количества литиевых и других аккумуляторов энергии, инвестиции в атомную энергетику кажутся для США более реалистичным способом достижения углеродной нейтральности.
Для реализации проекта необходимо перейти от постройки одного блока в течение нескольких десятилетий, как это происходит в Соединенных Штатах сейчас, к серийному производству, как в Китае или России. Пока блоки вводятся редко, нет опытных специалистов для их строительства, из-за чего сроки и стоимость увеличиваются вдвое по сравнению с проектной (в Европе — еще больше). Если после «Вогтль-3» в этом году и «Вогтль-4» в следующем быстро последуют новые энергоблоки, у атомной энергетики в США есть определенные шансы на многократное снижение стоимости строительства и в конечном итоге на реальное возрождение.
